新增投資超6000億!四川規劃新建電源電網項目272個,2027年總裝機達1.98億千瓦發表時間:2022-09-30 16:24作者:李欣憶 9月26日,四川省第三季度重大項目現場推進活動舉行。記者從活動現場獲悉,“十四五”期間我省計劃新增投資超6000億元,持續提升電力系統“抗風險”能力。其中,規劃新建電源項目210個,計劃總投資4289億元;規劃新建500千伏及以上電網項目62個,計劃總投資1800億元。到2027年,預計四川電力總裝機達1.98億千瓦左右,較目前新增電力裝機約9523萬千瓦。 此次現場推進會,共有15個電源電網項目開工,計劃總投資429.3億元。
8月13日,白鶴灘—浙江±800千伏特高壓直流輸電線路工程(川3標段)全線貫通(科技日報攝) 電源建設“加速”,火電裝機占比將持續擴大 近期,省發展改革委、省能源局按照樹牢極限思維、堅持系統觀念、強化備份考慮要求,完善我省電源電網發展規劃。記者注意到,經歷了今夏高溫限電的超預期因素,此次重大項目現場推進活動,對電源建設的提法有一些變化。 水電方面,從以前提出的“科學有序開發水電”變為“全面開發水電”。“十四五”期間,我省計劃核準水電建設規模從1200萬千瓦以上,到2025年,水電裝機將達1.06億千瓦;到2027年,水電裝機將達1.13億千瓦左右。

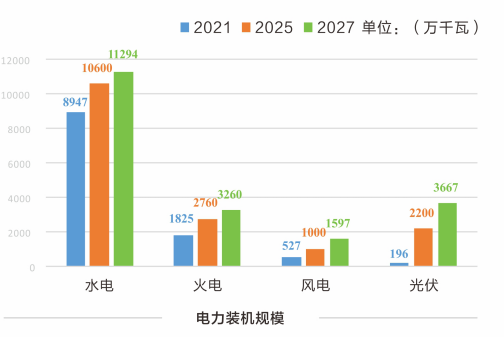

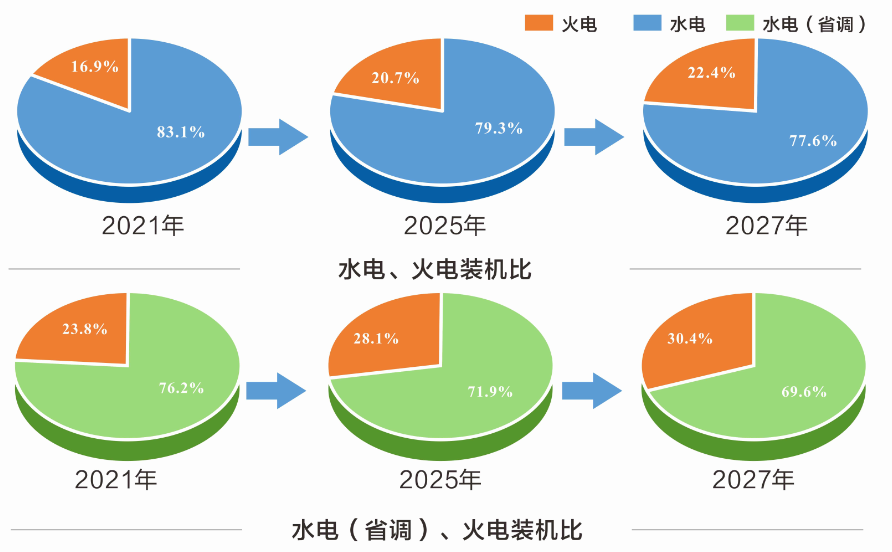

四川電力總裝機規模圖示 此次現場推進會15個電源電網項目開工,金沙江旭龍水電站是唯一一個水電項目,裝機240萬千瓦,總投資293億元,計劃2030年投產。旭龍水電站是國家及我省“十四五”期間重點開工項目,也是自長江保護法施行以來長江流域首個獲國家批復的大中型水電項目,該電站接入四川電網優先省內消納,富余電量通過四川電網外送,建成后可增加我省可再生能源供應。 新能源方面,從以前提出的“加快發展新能源”變為“大力發展新能源”。到2025年,我省風電裝機將達1000萬千瓦,光伏裝機2200萬千瓦;到2027年,預計風電裝機1597萬千瓦,光伏裝機3667萬千瓦。 此次開工項目中,風電項目數量最多,達7個,均位于涼山,分別是華能會理風力發電有限公司開發的蓮花風電項目、白巖風電項目,四川鹽源華電新能源有限公司開發的后龍山風電項目、大壩梁子風電項目、白楊坪風電項目,大唐涼山新能源有限公司開發的則洛日風電項目、馬洪風電項目。光伏項目有3個,分別是甘孜能源發展集團鄉城聚暉新能源有限公司開發的正斗1+N光伏發電項目,四川久隆新能源有限公司開發的溪古水電站水光互補項目、斜卡水電站水光互補項目。 火電方面,從以前提出的“持續推進火電結構優化”變為“加快建設火電”。火電裝機,將從2021年的1825萬千瓦,增加至2025年的2760萬千瓦,到2027年達到3260萬千瓦。而水電、火電裝機比,將由2021年83.1%:16.9%,到2025年調整為79.3%:20.7%,到2027年調整為77.6%:22.4%。可以看出,火電裝機占比將持續擴大,水電裝機占比會持續下調。
電網建設“補缺”,2027年前打通攀西至省內負荷中心輸電通道 電網建設方面,我省明確提出規劃構建“上得去、送得出、進得來、接得住、下得了、用得上”的堅強電網,強化負荷中心間、流域間、省際間互聯互濟,“十四五”期間我省規劃新建500千伏及以上電網項目62個,計劃總投資1800億元。 最為緊迫的是解決攀西斷面送出問題和成都負荷中心的通道問題,因此,電網建設重在“補缺”,提出到2025年前,建成甘孜至天府南至成都東、阿壩至成都東1000千伏特高壓交流工程,提升甘孜、阿壩至省內負荷中心輸電能力;到2027年前,建成攀西1000千伏特高壓交流工程,提升攀西至省內負荷中心輸電能力。 本次現場推進活動開工4個電網項目。白鶴灘送端換流站配套建昌換流站至敘府500千伏輸變電工程,計劃2023年建成,可有效增強攀西地區至省內負荷中心輸電能力,提升攀西通道送電能力200萬千瓦。白鶴灘送端換流站配套月城II500千伏輸變電工程,計劃2025年建成,確保白鶴灘水電站安全穩定送出,可提升白鶴灘水電站下網承接能力200萬千瓦。樂山南500千伏輸變電工程,計劃2024年建成,可滿足地區供電能力和供電可靠性,提升樂山地區供電能力40萬千瓦。四川省220千伏電網新建項目,計劃2024年建成,可提升成都、瀘州、綿陽、宜賓、眉山、達州等市供電能力50萬千瓦。

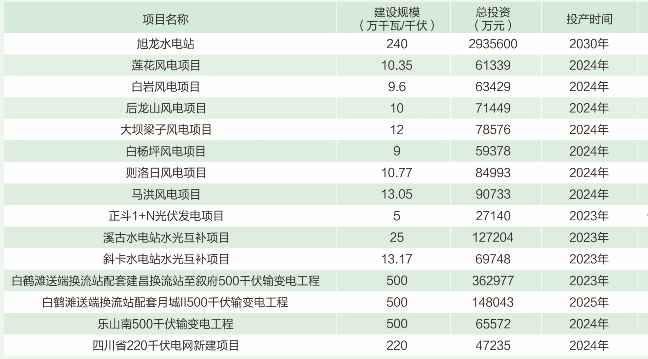

此次開工的15個電源電網項目清單 |
